Красноармейский 2017 разметка

Красноармейский 2017 разметка


Разметка на проспекте наносилась по двум контрактам

По контракту с ООО "Дорожные Знаки Алтая"(ДЗА) принята 15.08.2017

1680 кв. м продольной и 1880 кв.м поперечной на сумму около 550 тысяч рублей и 29.08.2017 принято 30 кв. м термопластика на сумму 34 тысячи. При том изначально по этому контракту было заложено 2300 кв. м продольной разметки.

По версии администрации эта разметка наносилась весной до ремонта.


По контракту на ремонт проспекта с ДСУ-4 вся разметка принята 13.10.2017. Объемы большие, включая желтую разметку остановок и стрелок 1.18, суммарный объем по сметам и ведомости получается около 2200 кв. м. По ходу количество разметки 1.1 увеличилось.

Было
Стало (акт)

Общая стоимость разметки составила 138 тыс.


Почему по контракту с ДЗА объемы работ получается почти в два раза больше? Скорей всего там предполагалось нанести разметку дважды: весной и в середине лета. Разметка краской держится три месяца. Это стандартная ситуация.

Это подтверждают акты за 2016 год, когда были запланированы аналогичные объемы. Тогда основные работы были приняты 26.04.2016 (1300+380) и 28.06.2016 (1000+1030). Во втором случае по дате прошло слишком рано, на как мы знаем, дата принятия работ может быть за долго до их реального исполнения.


Теперь о реальных работах по разметке после ремонта.

Первая разметка начала появляться где-то в начале августа или чуть раньше. Почему-то на Партизанской только желтая. Ко второй половине августа она уже подстёрлась.

17.08.2017

11.08.2017 - переходы

23.08.2017 - продольной разметки нет, хотя по акту с ДЗА она уже принята

25.08.2017 - наконец появилась

28.08.2017 - появились белые полосочки на Партизанской

16.09.2017 такое вот появилось

Разметка на Крупской уже стирается

18.09.2017 - появилась на Патризанской

21.09.2017 - разметка

24.09.2017 на остановке

1.10.2017 - на Интернациональной ничего пока нет

04.10.2017 - появляется разметка переходов через мелкие прилегающие улицы

08.10.2017 - разметки у "Гулливера" нет

13.10.2017 появилась

13.10.2017...принята разметка, подписан акт

началась трехмесячная гарантия, но разметка исчезла гораздо раньше

14.10.2017

переход на Чкалова уже почти стерся

Красноармейский 64, аналогично...желтым фоном тут и не пахло

Крупская...и опять

Никакой разметки остановки нет

Парковочные места тоже не размечали (со значками для инвалидов)

Вот стрелки нарисовали

Кое-где парковки размечены, но опять без инвалидов и остановок

Не понятно, наносилась ли продольная разметка второй раз, вряд ли...но это и не важно. Потому как вся разметка исчезла менее чем через месяц

9.11.2017

29.11.2017 всё...

А вот фото из соцсетей....

https://vk.com/wall-38551279_3658928

https://vk.com/wall-38551279_3705255

17.11.2017

https://vk.com/wall-38551279_3763577

15.12.2017 - два месяца еще прошло, но где?


По поводу версии по нанесению по контракту с ДЗА, что это было сделано до ремонта, который, как утверждают, начался в июне.

Когда же реально начался ремонт проспекта? Могла ли быть нанесена разметка до ремонта в конце апреля - начале мая? Ремонт начали в 20х числах апреля, это официальная информация. Никакой разметки, конечно же, не наносили.

Вот ситуация в середине апреля до ремонта.

15.04.2017

16.04.2017

Через 10 дней...

27.04.2017

28.04.2017

28.04.2017 а ведь работы активно идут

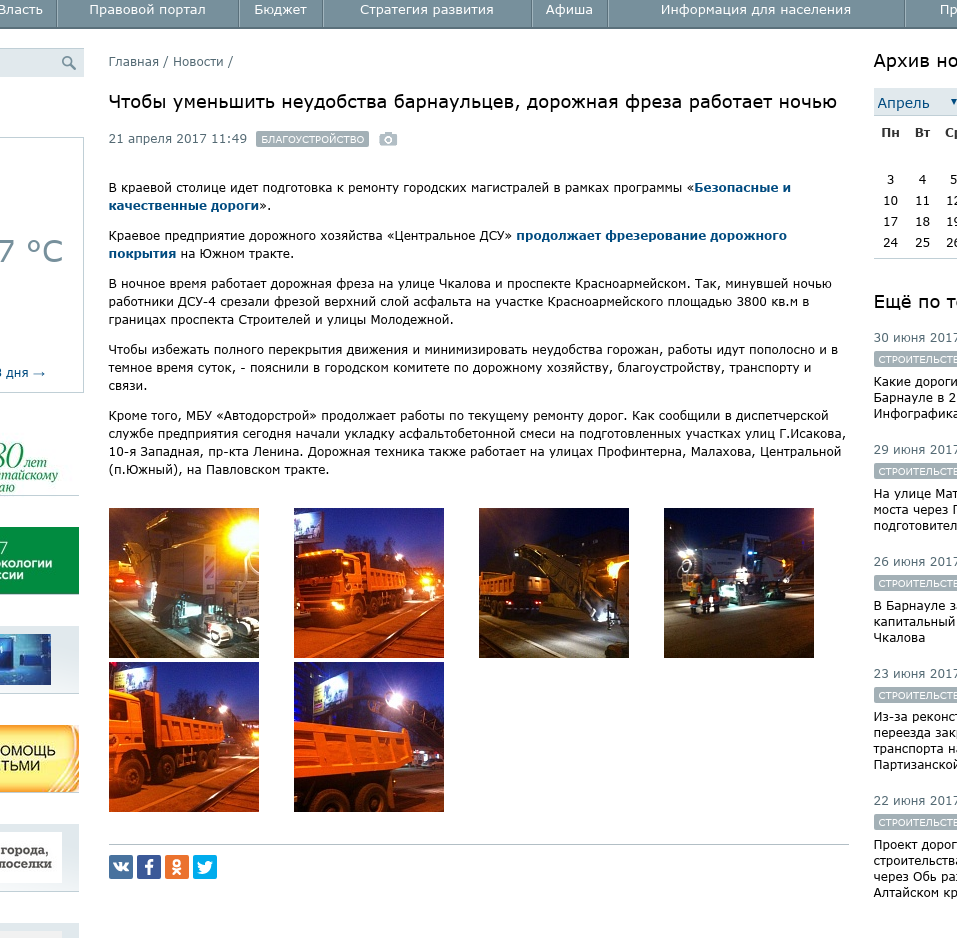

А вот новость на официальном сайте...21 апреля

http://old.barnaul.org/news/chtoby-umenshit-neudobstva-barnaultsev-dorozhnaya-freza-rabotaet-nochyu.html (на днях старый сайт отрубили)

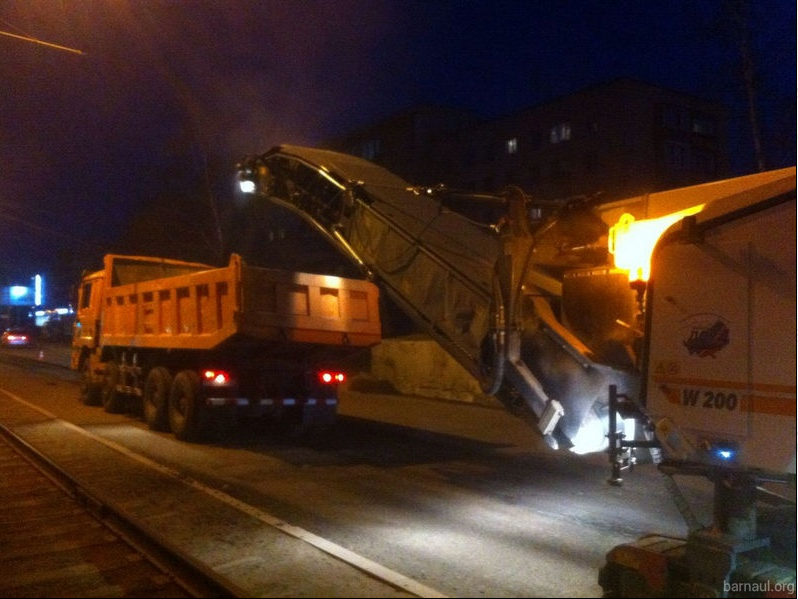

Красноармейский...как видим, никакой разметки перед фрезером нет

Еще полезная информация из соцсетей

https://vk.com/wall-38551279_3233415

https://vk.com/wall-38551279_3229679

https://vk.com/wall-38551279_3226743

https://vk.com/wall-38551279_3225237

https://vk.com/wall-38551279_3221357

Еще новости, начало мая

http://www.amic.ru/news/386450/

Даже первый акт по ремонту проспекта от середины июня ставит срок начала работ 27 апреля.




Выводы:

1) Получается, что по двум контрактам была оплачена разметка на три раза (два с ДЗА, один с ДСУ-4). В реале разметка наносилась раз, не вся, сомнительного качества, потому как некоторая исчезла уже через месяц.

2) Очевидно, что версия, что разметка по контракту с ДЗА была нанесена весной перед ремонтом (при том в двойном объеме) - неправда

3) Кто же реально наносил разметку? Если брать ответ комитета по финансам, получается, что работы выполняли ДСУ-4. ДЗА получили деньги за несуществующие работы.

Но мне кажется, более вероятно, что работы выполнялись разными подрядчиками. В августе переходы и всю продольную рисовали ДЗА (потому и есть акт в августе), а уже остальные доделки выполняли ДСУ-4 в октябре.

4) Разметка была принята в середине октября. По контракту гарантийный срок - 3 месяца. При том это не тот срок, когда разметка совсем исчезает, а когда она в удовлетворительном состоянии и может использоваться. По факту в ноябре разметки не было видно совсем.


Контракты:

ДЗА 2016

http://zakupki.gov.ru/epz/contract/contractCard/common-info.html?reestrNumber=3222512257016000008

ДЗА 2017

http://zakupki.gov.ru/epz/contract/contractCard/document-info.html?reestrNumber=3222512257017000006

Ремонт Красноармейского (ДСУ-4)

http://zakupki.gov.ru/epz/contract/contractCard/common-info.html?reestrNumber=3222512257017000014

Report Page
